旧“柱变”换新“箱变”,江北扩容提质护航企业“双节”期间高效生产
潮新闻
近日,为切实解决区域用电负荷增长带来的供电瓶颈问题,迎接中秋、国庆“双节”来临,国网宁波供电公司江北供电分公司抢抓节前配网补强窗口期,针对江北区宁慈东路片区实施配网设备升级改造,进一步提升周边区域供电可靠性,为双节期间周边企业稳定生产筑牢坚实的电力保障根基。
随着江北片区实体经济持续发展,宁慈东路片区百余家企业生产规模不断扩大,原先的400千伏安柱上变压器设计供电容量难以匹配当前激增的用电需求。临近中秋、国庆,企业生产订单集中,用电负荷还将进一步走高,原有设备在用电高峰时段可能出现设备发热、线路跳闸等供安全隐患,影响周边企业可靠用电。

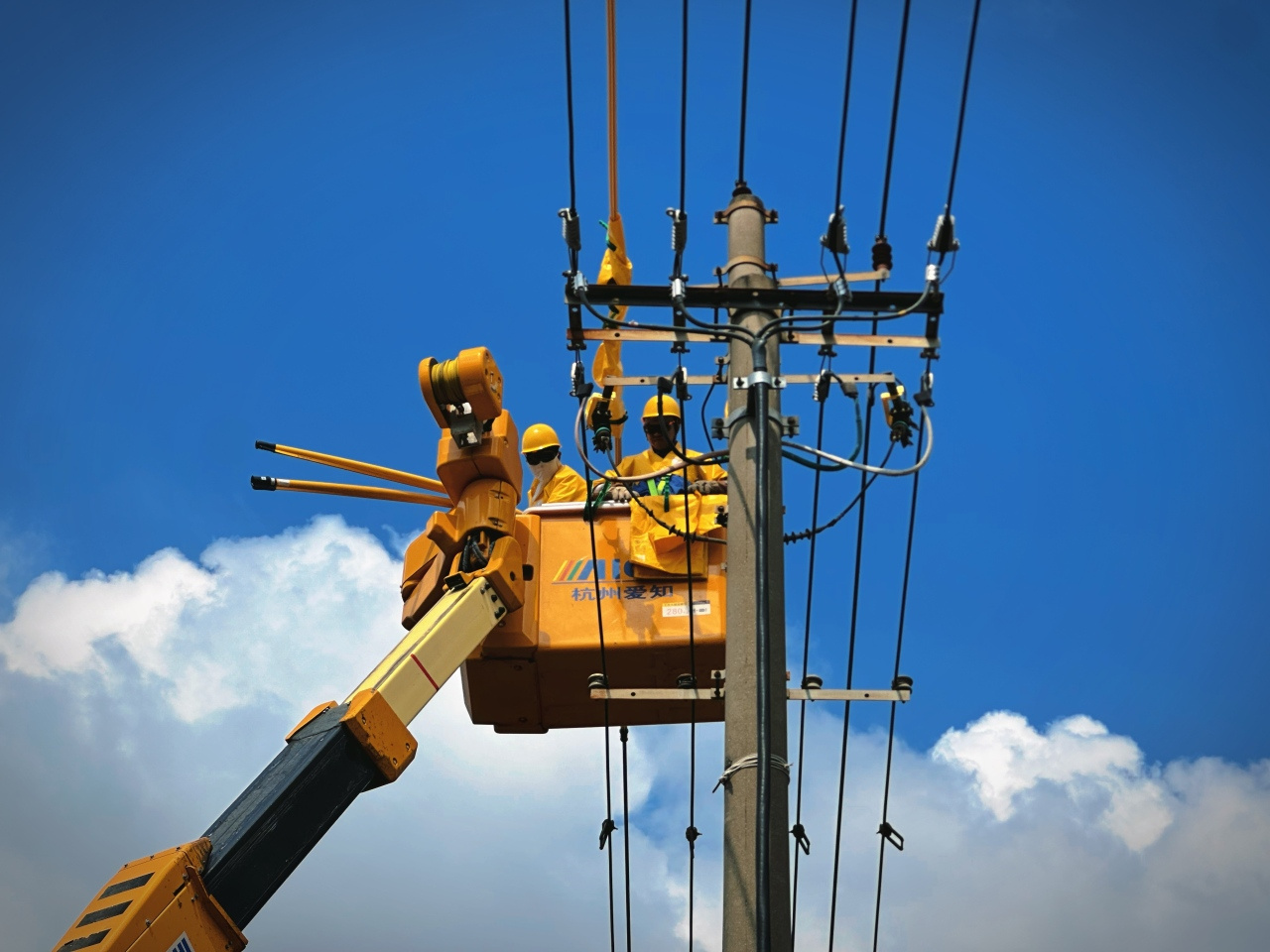

作业现场
针对这一供电痛点,国网宁波供电公司江北供电分公司把本次增容改造纳入双节保供电重点任务清单,提前谋划部署,组织运检专业开展现场摸排研判,实地核查变压器运行工况、负荷数据、周边用户用电现状,精准测算区域最大用电需求,确定变压器增容改造实施方案。项目创新采用停电施工+带电作业相配合的模式,统筹物资调配、停电计划、施工力量,优化停电作业窗口,最大限度压缩停电时长,减少改造施工对周边用户正常生产的影响。
改造施工现场,作业人员严格落实安全规程,有序开展旧变压器拆除、基础浇筑、新箱变就位、电缆敷设、接线调试等一系列停电施工作业。停电作业完成后,开展带电作业配合实施绝缘遮蔽,执行带电熔具引流线搭头作业。由于新装熔具与上方带电主线处于断开状态,带电作业人员在做好绝缘安全防护前提下,将新安装熔具搭接至运行主线路。现场工作人员严把工艺质量关口,逐项核对接线相位,细致开展设备试验检测,确认各项运行参数全部合格后,完成新箱变的投运工作。整个施工流程规范高效,赶在节前顺利完成全部改造任务。

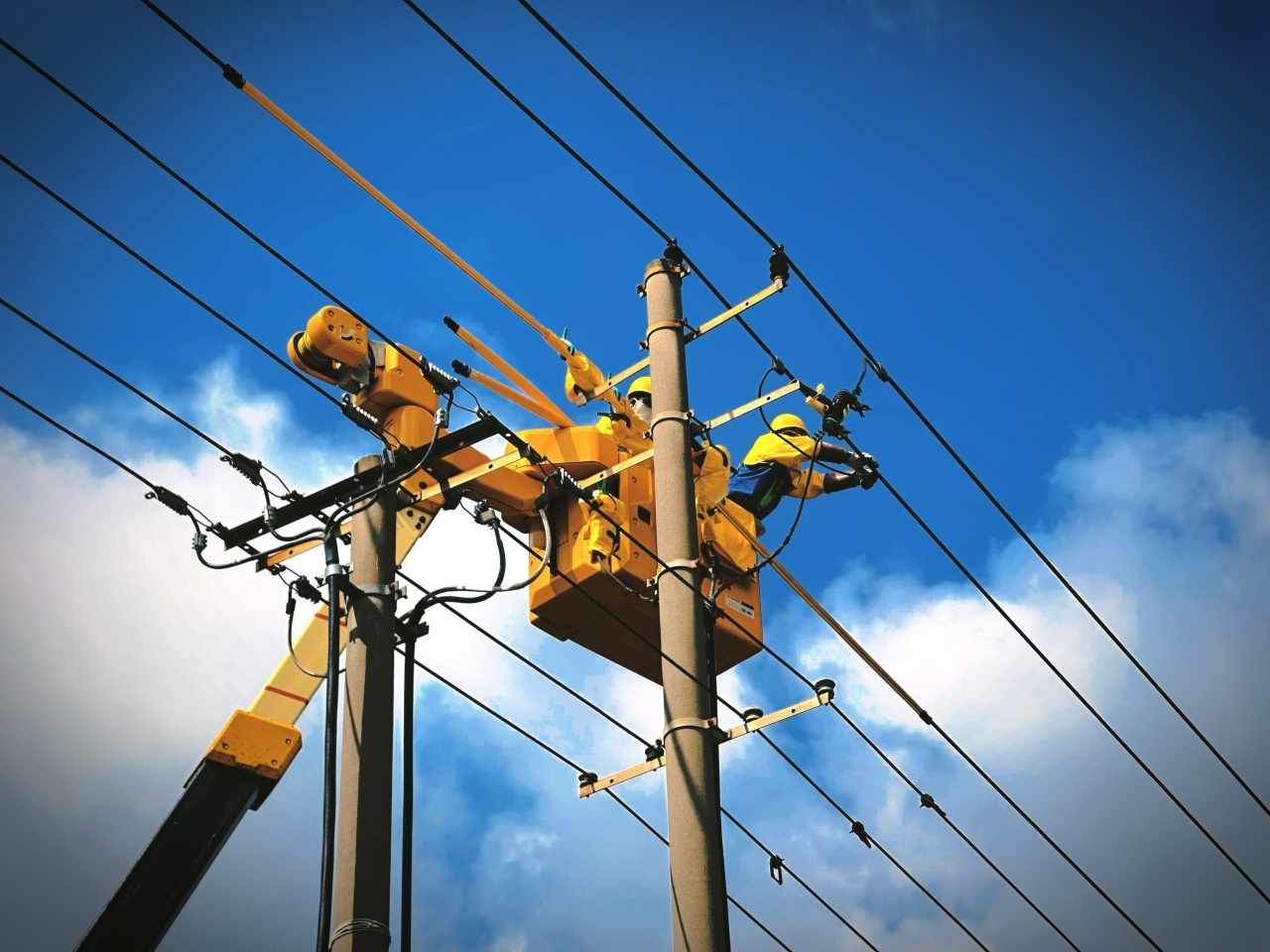

作业现场
改造施工现场,8名作业人员严格落实安全规程,有序开展旧变压器拆除、基础浇筑、新箱变就位、电缆敷设、接线调试等一系列作业。本次工程新敷设高压电缆120米、低压电缆260米,安装跌落式熔断器一个,同时完成1台630千伏安箱式变压器安装。整个施工流程规范高效,赶在节前顺利完成全部改造任务。
此次改造完成投运后,该片区供电容量得到显著提升,彻底化解该线路重载运行风险,保障双节假期企业生产高峰用电稳定可靠。下一步,国网宁波供电公司江北供电分公司将持续绷紧中秋国庆保供这根弦,常态化开展台区负荷监测,重点针对重载、轻载台区开展梳理分析,聚焦企业、群众用电实际需求,持续优化配网网架结构,不断提升配网供电质量与抗风险能力,以可靠电力供应护航地方企业高质量发展。
(新江北客户端 记者 庄源 通讯员 陈嘉琪)
