    国网绍兴供电公司全力护航绍兴北站TOD项目建设投运

    潮新闻 记者 孙良 通讯员 毛一丰 沈钢2025-04-16 07:19全网传播量1.2万
    00:00
    00:00
    014月16日,绍兴北站TOD项目现场繁忙,4个开关站如期送电,为项目投用提供电力支撑。该项目是绍兴市重点工程,总用电容量60000千伏安。
    02国网绍兴供电公司科学规划,为TOD项目量身定制高可靠性供电方案,预留未来扩容空间。项目采用双电源供电模式,并根据不同子项目特性制定个性化方案。
    03施工团队克服技术难度大、安全风险高等挑战,仅用2个半月完成4个月工程量,确保TOD项目4月正式通电。供电公司项目服务团队24小时响应施工需求,高效处理突发故障。
    04国网绍兴供电公司将智慧配网和绿色低碳理念融入TOD项目,通过数字化手段实现用电负荷精准调控和故障快速定位。项目B区块建设绍兴最大能源站,综合能效提高20%-40%,降低碳排放。
    05绍兴北站TOD项目正式送电,为北站各项目启用提供坚实电力支撑。未来,北站新大厅、地铁站将陆续亮相,现代化综合体将逐步呈现。
    以上内容由传播大模型和DeepSeek生成,仅供参考

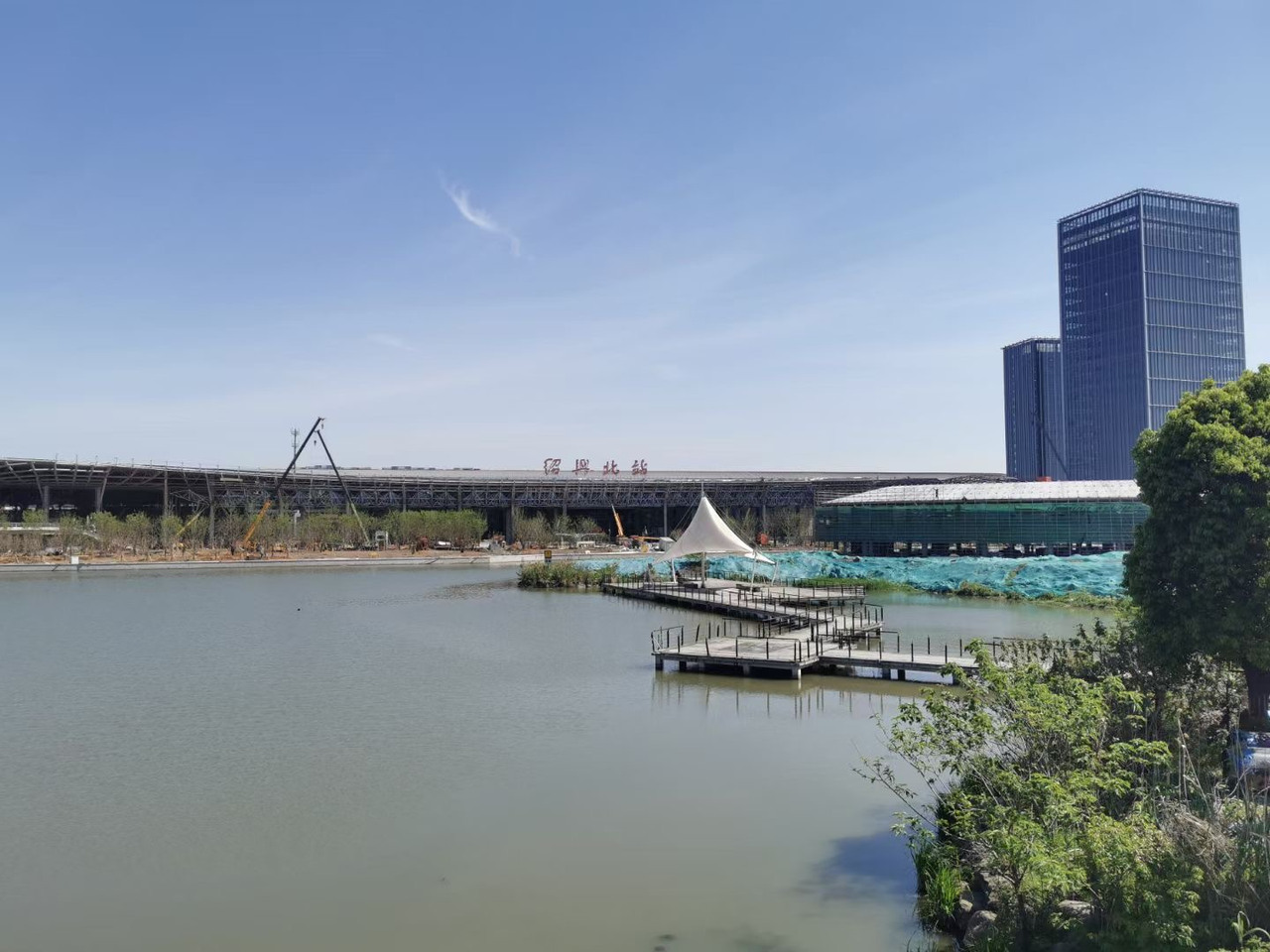

    4月16日,绍兴北站TOD项目现场塔吊林立、机械轰鸣,项目建设一派繁忙景象。当天,4个开关站如期送电,为北站各项目的正式投用提供坚实的电力支撑。

    作为绍兴市重点交通枢纽工程和城市新地标,国网绍兴供电公司以高度的责任感和使命感,超前谋划、科学调度,克服工期紧、任务重等挑战,为绍兴北站TOD项目提供安全可靠的电力保障,确保这一重大民生工程如期亮相。

    科学规划,确保项目供电“高可靠”

    绍兴北站TOD综合体项目是省“千项万亿”项目,总用电容量达60000千伏安,是集高铁、地铁、公交、商业、医疗、展览、办公、酒店等功能于一体的超大型综合性项目,总建筑面积达102万平方米,电力需求复杂多样。国网绍兴供电公司坚持“宁让电等发展,不让发展等电”的理念,在项目规划阶段就主动介入,成立由越城分公司领导挂帅的专项服务团队,与项目建设方、设计单位建立常态化沟通机制,协调优化供电方案。

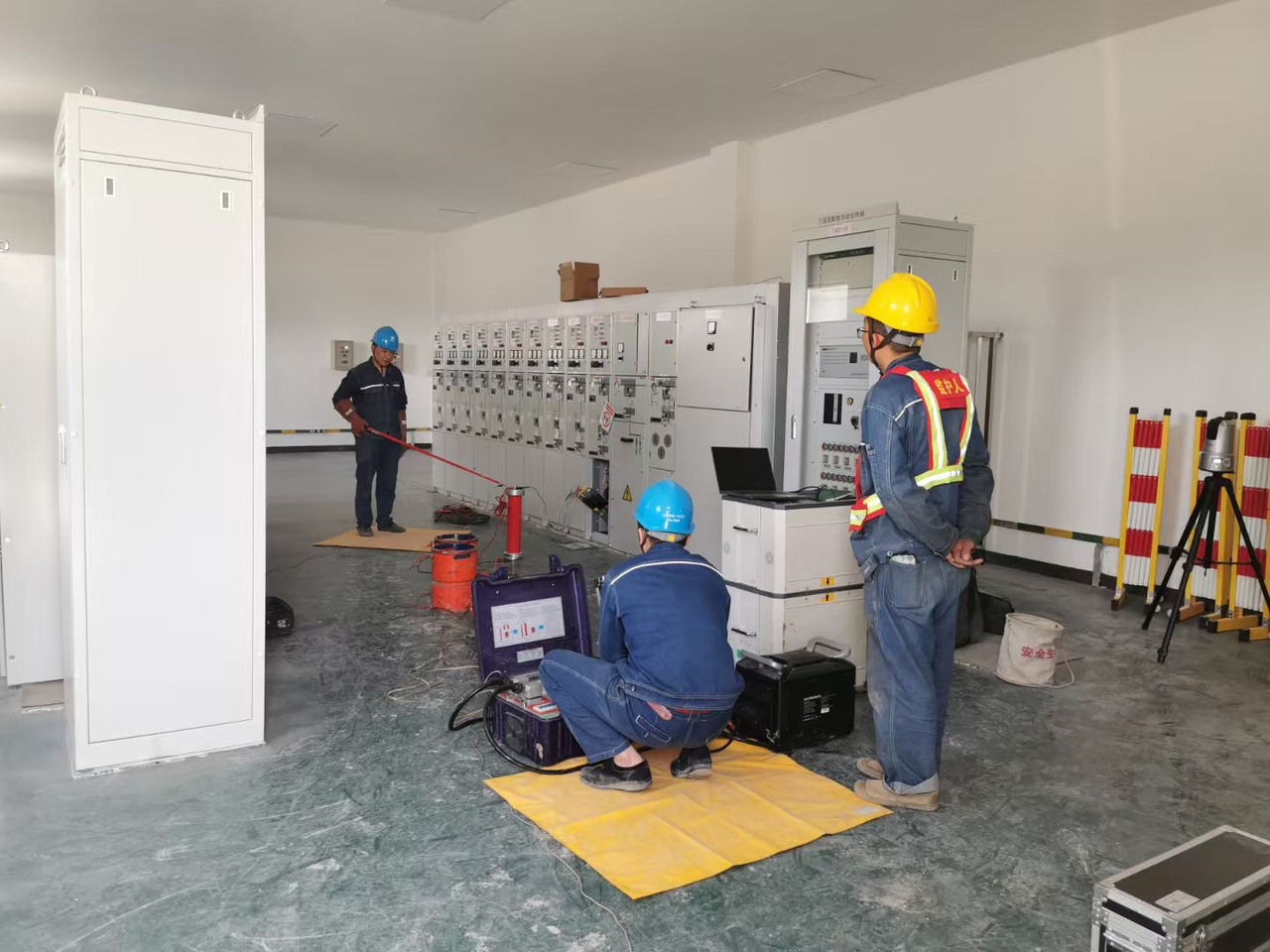

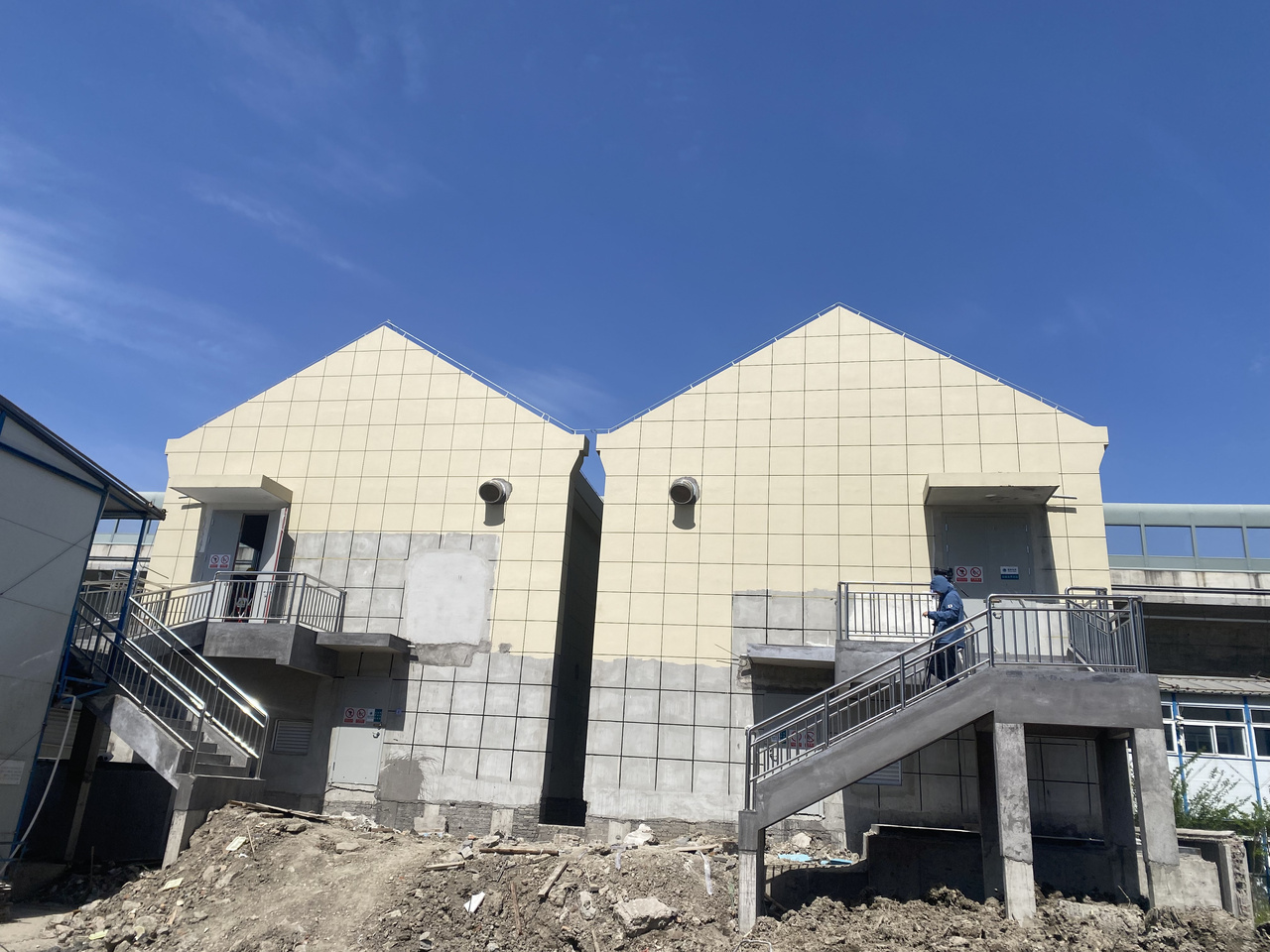

    绍兴北站TOD综合体项目共有A、B、C、D四个地块,涉及14家高压用户。由于用户集中,用电量大,供电可靠性要求高,供电公司在项目周边同步建设了4个开关站,从各个方向为项目就近接电创造条件,同时通过手拉手的环网结构,大大提高供电可靠性。

    “我们针对TOD项目用电负荷大、可靠性要求高的特点,量身定制了高可靠性供电方案,并预留了未来扩容空间,还通过简化流程、并联审批,为项目建设争取宝贵时间。”国网绍兴越城供电分公司市场营销室主任谢腾跃说。

    据越城供电分公司高压客户经理吴鉴舟介绍,整个TOD项目全部采用双电源供电模式,并根据不同子项目的用电特性,制定个性化供电方案以进一步提高可靠性:对于项目内的一般重要用户,通过增设备用电源自动投入装置,确保在一路失电的情况下,能在最短时间内切换至另一路供电;对超高层酒店,在增设备用电源自动投入装置的基础上,配备了柴油发电机组作为其备用电源;针对医院用电,在此基础上,还采用UPS不间断电源为手术室、ICU等重要负荷供电。

    全力保障,确保项目建设“电满格”

    为确保整个项目的可靠供电,国网绍兴供电公司以110千伏高教变和110千伏嘉会变两个不同的变电站作为电源点,分别建设了四条10千伏专线为项目供电,共敷设10千伏电缆14.4公里,由于施工需穿越高铁、地铁施工周边区域,技术难度大、安全风险高,施工团队周密布署、精细施工,确保整个施工过程的快速高效。

    在开关站建设方面,由于受项目土建工程延期的影响,电气进场时间被迫延后,为保证TOD能在4月正式通电,确保地铁等项目能在5月如期运行,电力施工团队抽调精兵强将组建突击队,采用“白+黑”“5+2”工作模式,压缩建设周期,通常需要4个月建设的工程量,仅用2个半月便完成了全部施工任务。

    与此同时,供电公司的项目服务团队24小时响应施工需求,高效处理项目施工过程中的多次突发故障,确保工程施工顺利实施。1月22日傍晚,由于内部电力线路突发故障,项目工地陷入一片漆黑。此时已是北方小年夜,而TOD项目过年不停工,停工一天就可能影响整体进度。电力抢修队连夜出击,联合技术人员冒严寒排查故障点,最终发现是地下电缆接头损坏引起,在抢修人员的配合下顺利完成电缆对接头的修复工作。

    4月5日的一场意外,又让所有人捏了把汗,工地施工时不慎挖断了中建八局的地下电缆,导致线路跳闸停电。抢修人员赶到后当机立断,先隔离故障点恢复供电,随后对受损电缆进行全面修复,同时对中建八局下的所有电缆线路进行了全面检测,查出部分电缆出线绝缘降低的问题,并同步完成修复。“原本以为要耽误好几天,结果24小时就解决了所有问题。”中建八局现场施工负责人感慨,“供电公司的专业和高效让我们印象深刻,他们甚至比我们更着急工期。”

    “为确保项目能如期投运,今年以来,供电公司的客户经理每周都到现场来走访解决施工问题,并邀请电气设计、施工项目部等相关方共同参加。许多问题在现场就得到了解决,确保整个电气施工建设的顺利推进。”镜湖科技城集团副总经理张振良介绍。

    科技赋能,打造智慧绿色“新标杆”

    在保障电力供应的同时,国网绍兴供电公司还将智慧配网和绿色低碳理念融入TOD项目,通过部署智能配电管理系统、能效监测平台等数字化手段,实现用电负荷精准调控和故障快速定位。

    在绿色用能方面,整个北站TOD项目在B区块建设了目前绍兴规模最大的能源站,供电容量达12080千伏安,配有两台2500千伏安的变压器和合计7080千伏安的10千伏高压电机,通过高效的离心机组,为全域提供集中供冷、供热等服务,由于整合了商业中心内不同业态的用能需求,在降低单位能源生产成本的同时,综合能效比分散式系统提高20%-40%,大大降低了碳排放。

    同时,供电公司在项目各区块还预留了光伏发电系统的接入装置,未来将建成“光伏+储能”一体化设施,可进一步减少碳排放。此外,项目还在地面规划预留了新能源汽车充电桩区域,可满足日均百余量电动汽车的充电需求,助力绿色出行。

    随着绍兴北站TOD项目的正式送电,为北站各项目的正式启用提供了坚实的电力支撑,未来北站新大厅、地铁站将陆续亮相,传说中的“叙利亚”北站将彻底改观,一个现代化的综合体将逐步揭开面纱。

    接下去,国网绍兴供电公司将继续与TOD项目施工和管理方保持密切合作,为后续项目的建设和投运提供持续的电力支持,这座现代化综合枢纽的灯光璀璨,将再次见证绍兴电网人的使命与担当。
