    连日来,桐乡迎来了持续高温天气,市民朋友纷纷体验了一把“免费桑拿”,这也给室外劳动者们带来了严峻的考验。

    7月13日上午,在苏台高速公路建设工地旁,电力施工人员正化身“蜘蛛侠”,抓紧时间完成电力迁改工作,为苏台高速工程进度提供保障。

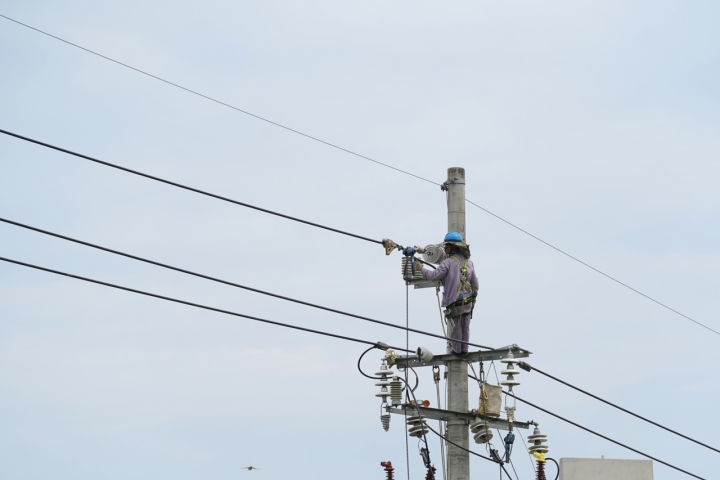

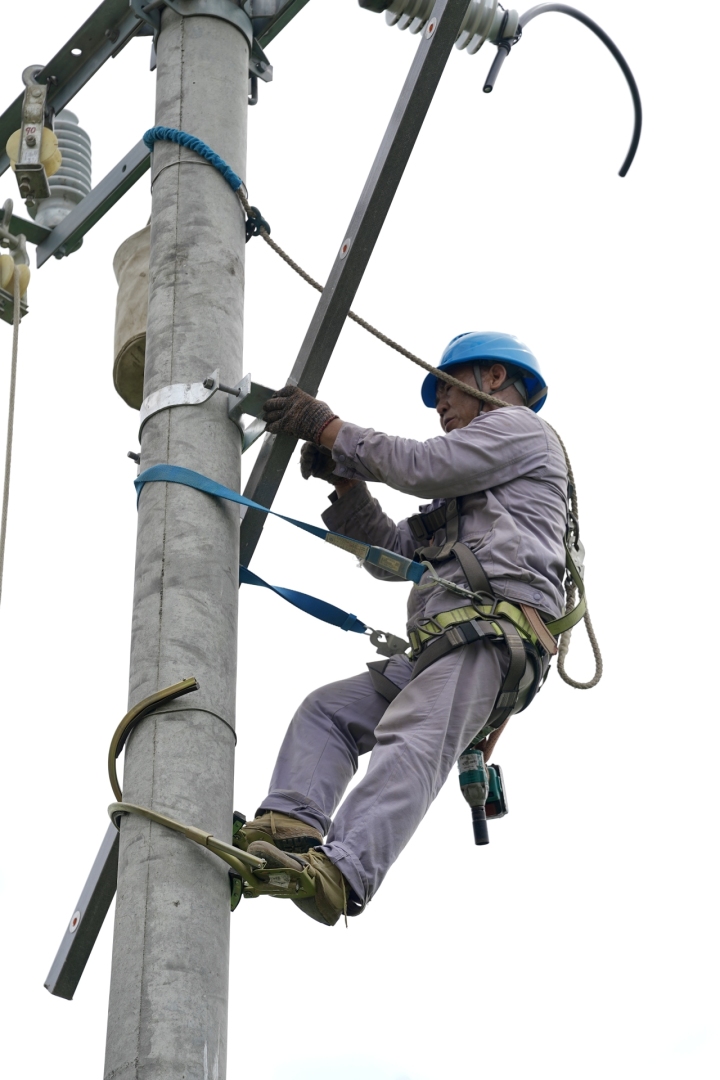

    线路作业现场,只见这些“蜘蛛侠”们顶着烈日,轮流攀上电线杆进行空中作业,每一位工人下来的时候,都满脸通红、汗流浃背,工作服也湿透粘在了身上。趁着短暂的休息时间,他们抓紧喝水、洗脸,换身衣服,又继续等待下一轮工作。

    “目前最大的施工难度就是既要保证施工进度,还要考虑民生问题。”国网桐乡市供电公司迁改办主任谢建强告诉记者,今天是入伏的第三天,已进入迎峰度夏用电高峰期,再加上高温天气施工难度大,对于工人来说是极大的挑战,为此,他们通过避开高温时段施工、加强清凉解暑关怀等方式,确保高温下电力施工人员的安全。

    据了解,近期,苏台高速电力改迁项目作业人员增加了15%左右,并采取错时施工等措施,以此避免长时间、高强度的作业,克服高温对施工效率的影响,确保生产进度。

    经过一番紧张有序、热火朝天的工作后,电力施工人员完成了景卫213线等2条线路的迁改。如此争分夺秒的工作进展,对于苏台高速公路(二期)项目崇福互通而言,也有极其重要的意义。“除了桩基和路基施工,后续的立柱、盖梁施工以及梁板的架设,都需要电力迁改工作进行同步推进。”桐乡市交投集团工程管理部工作人员刘亮介绍,按照计划,7月底前需要完成崇福互通主线桥和匝道桥的桩基施工,8月需要打通架梁通道,因此,景卫213线的迁改完成就显得尤为重要。

    据悉,苏台高速公路(二期)项目全线80%为桥梁,电力架空线路交跨了大部分苏台高速公路,因此需要及时进行迁改。截至目前,改迁总体完工率达到90%,其中30条110kV以上高压管线已迁改完成16条,162条中低压管线已迁改完成142条,剩余线路后续均按照既定计划稳步推进,力促项目全线建设再提速。
