杭州西部的群山峻岭间,一条崭新的电力通道全线贯通。6月25日,220千伏严州—龙隐输电线路正式竣工投运,标志着浙江省史上规模最大的220千伏架空线输电工程——500千伏严州变送出系列工程圆满收官,杭州西部电网正式迈入超高压互联新时代,为迎峰度夏和区域长远发展注入澎湃动力。

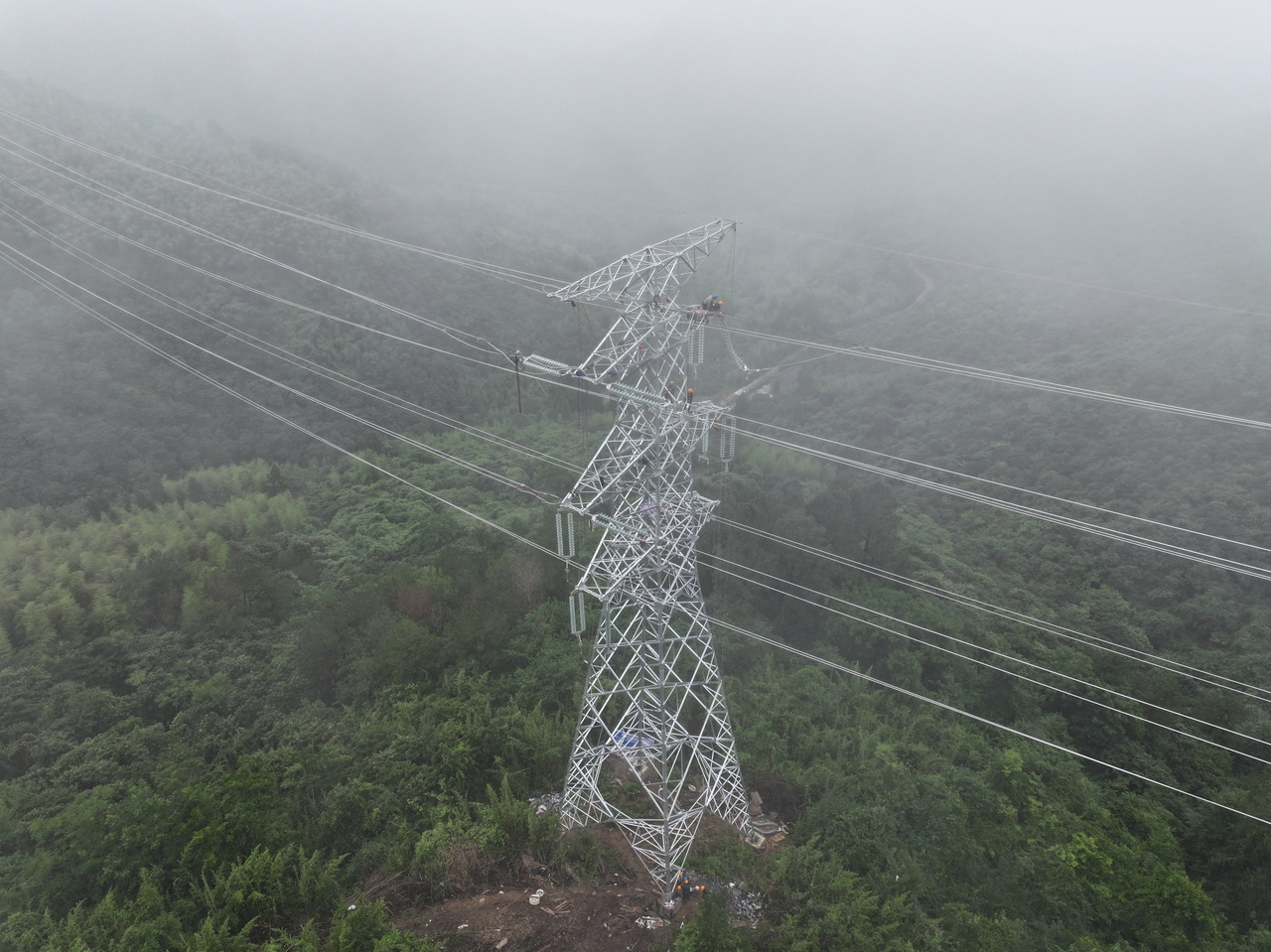

220千伏严州—龙隐线路工程现场,国网杭州供电公司员工开展塔上紧线工作 唐衎摄
作为系列工程的最后一块“拼图”,220千伏严州—龙隐双回架空输电线路全长约37公里、杆塔112基,建成后最高输送容量可达60万千瓦,直接肩负起严州变电站近三分之一的电力外送重任,是保障建德、桐庐区域今夏用电高峰的关键电网工程。
“如今,建德、桐庐、淳安已建成一张‘目字型’多联环形电网,电力可通过多个回路双向流动,任何一条线路出现故障,备用回路瞬间就能顶上,区域供电可靠率可提升到99.999%以上。”国网杭州供电公司建设部主任常诚说,“更重要的是,500千伏严州变送出系列工程的全部投运,彻底释放了杭州西部第一座500千伏变电站——严州变的供电潜能,提升整体供电能力200万千瓦。”
500千伏严州变送出系列工程刷新了浙江省220千伏架空线输电工程的规模纪录。据了解,整个系列工程分为3大子项目,累计新建输电线路325公里、杆塔456基。涉及的13条输电线路分别跨越杭州余杭、富阳、桐庐、建德及金华兰溪2个地市5个区县,总长度接近杭州到合肥的高速距离。此工程为杭州再添电力主动脉,也是保障建德、桐庐区域今夏用电高峰的关键电网。此外,该系列工程还增容改造了建德新安江电厂的220千伏送出输电线路,提升了新安江电厂电力外送能力。
“战线长、协调难!”是负责工程建设的国网杭州供电公司第二业主项目经理徐塑对此次工程建设的感受。历经800余天、多线路同步实施、不同的工作地点、交错的施工周期、重叠的局部路径等,都为工程推进带来挑战。为此国网杭州供电公司科学统筹施工时序,按照紧急程度将整个工程分解为7个阶段分步实施,确保关键节点按时投运。在工程量最大的建德,该公司还创新应用“党建+基建”党员网格化管理模式,建立政电协同大党建联盟,合力攻坚克难。
值得一提的是,工程地处杭州西部山区,98%的架空线路位于崇山峻岭,10次跨越重大企业电力专线。如何在保护绿水青山中架起银线?电网建设者们化身“无人机数字登山者”,利用无人机航拍转换三维建模技术,在三维世界里寻找输电线路最优路径,避让生态红线的同时,巧妙借助山脉遮挡提升城市风貌。
“过程中,我们还通过智能索道架设系统、北斗定位塔基等技术,优化施工路径,减少林木砍伐面积超过23公顷,约32个标准足球场大小。”徐塑说。该工程已成功融入了浙江省“两江一湖”生态经济区建设,成为全省绿色基建的样板工程。
杭州市城乡建设委员会严红燕处长表示:“这项工程优化了钱塘江上游能源配置格局,为打造国家中心城市提供坚强能源保障,同时也为建德、桐庐、富阳的新能源用户接入铺平道路,预计每年可减少碳排放12万吨,相当于种植约66万棵树。”
