    线路“上改下”,为生态盛会铺设“看不见的电力动脉”

    潮新闻 记者 黄伟芬 通讯员 云潇 胡凯2025-06-18 02:16全网传播量32.9万
    00:00
    00:00
    016月16日,国网杭州市临安区供电公司启动“上改下”工程,将架空电线藏入地下,为世界生物圈保护区大会做准备。
    02工程涉及31根电杆、1.3千米线路,需7月底前完成4次高强度作业,以迎接9月的全球专家学者。
    03供电公司与政府建立协调机制,优化方案,带电作业与杆上作业交替配合,确保施工安全和质量。
    04高温天下,公司准备防暑物资保障施工人员健康,16小时连续奋战完成首段线路“完美隐身”。
    05后续将采用“零点作业”“错峰施工”,并建立保电长效机制,提升供电服务水平。
    以上内容由传播大模型和DeepSeek生成,仅供参考

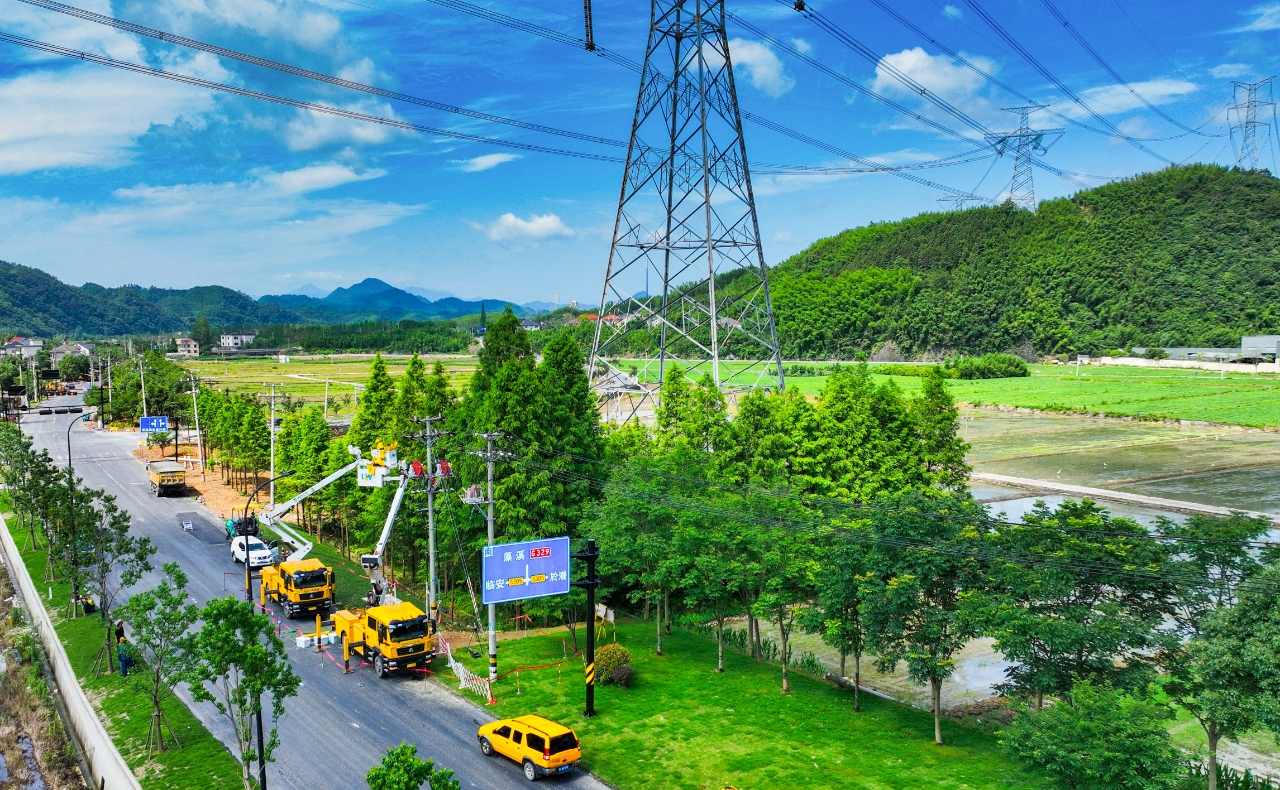

    6月16日一早,国网杭州市临安区供电公司的工程车队已经到达施工区域。这一天,他们要完成一项特殊的“美颜”工程——将纵横交错的架空电线“藏”入地下,为即将到来的第五届世界生物圈保护区大会铺设“看不见的电力动脉”。

    吴忱 摄

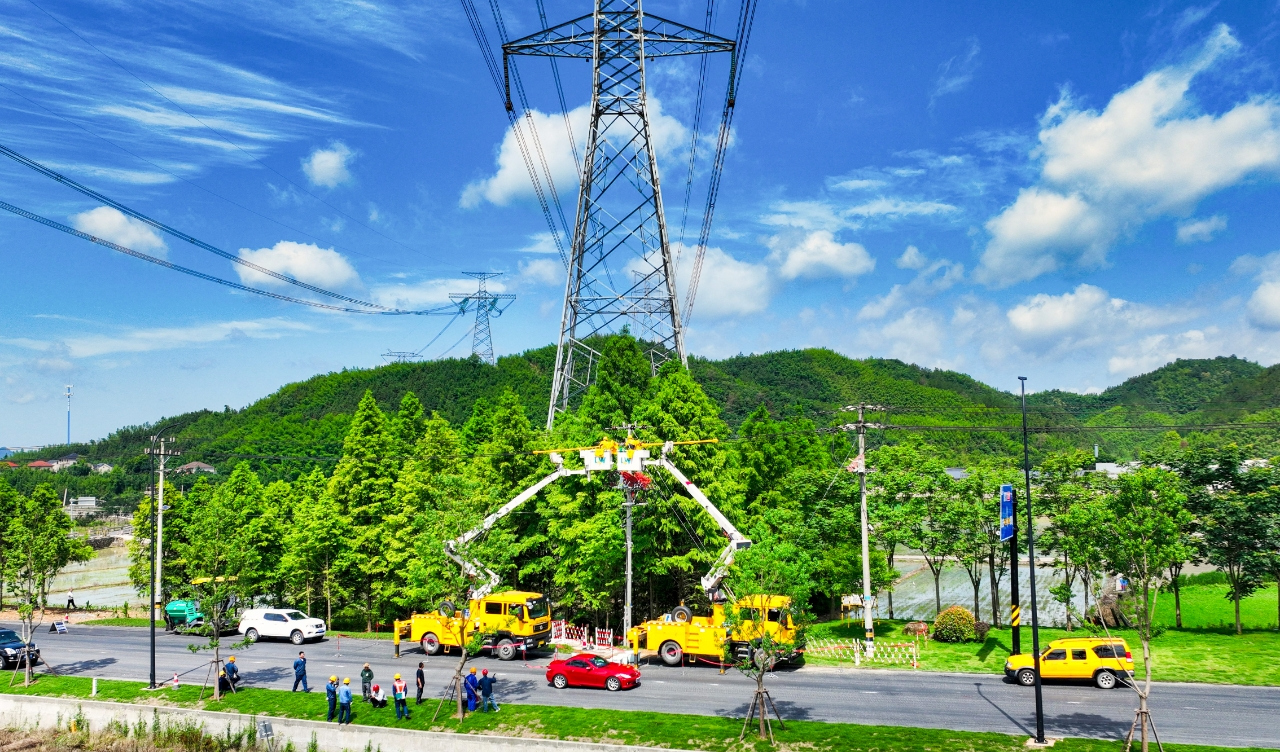

    清晨7时,带电作业班的绝缘斗臂车已升至半空,作业人员穿着厚重的绝缘服,专注地进行着带电断耐张引流线作业。作业没多久,汗水就顺着他们的安全帽不断滴落,绝缘手套里也浸满汗水,不过工作人员手上的动作依然精准有力。“这次作业难度不小,线路跨越多处民居,我们必须确保万无一失。”李涛在作业完成后抹了把汗说。

    据悉,本次“上改下”工程是天目山镇环境提升的重要一环,涉及多个行政村、31根电杆和1.3千米线路,需在7月底前完成4次高强度集中作业。

    吴忱 摄

    作为第五届世界生物圈保护区大会官方主考察点,今年9月,天目山镇届时将接待来自全球的近千名专家学者。为了保障大会顺利召开,国网杭州市临安区供电公司与属地政府建立了常态化协调机制,多次优化施工方案,在确保安全和质量的前提下,全力加快施工进度。

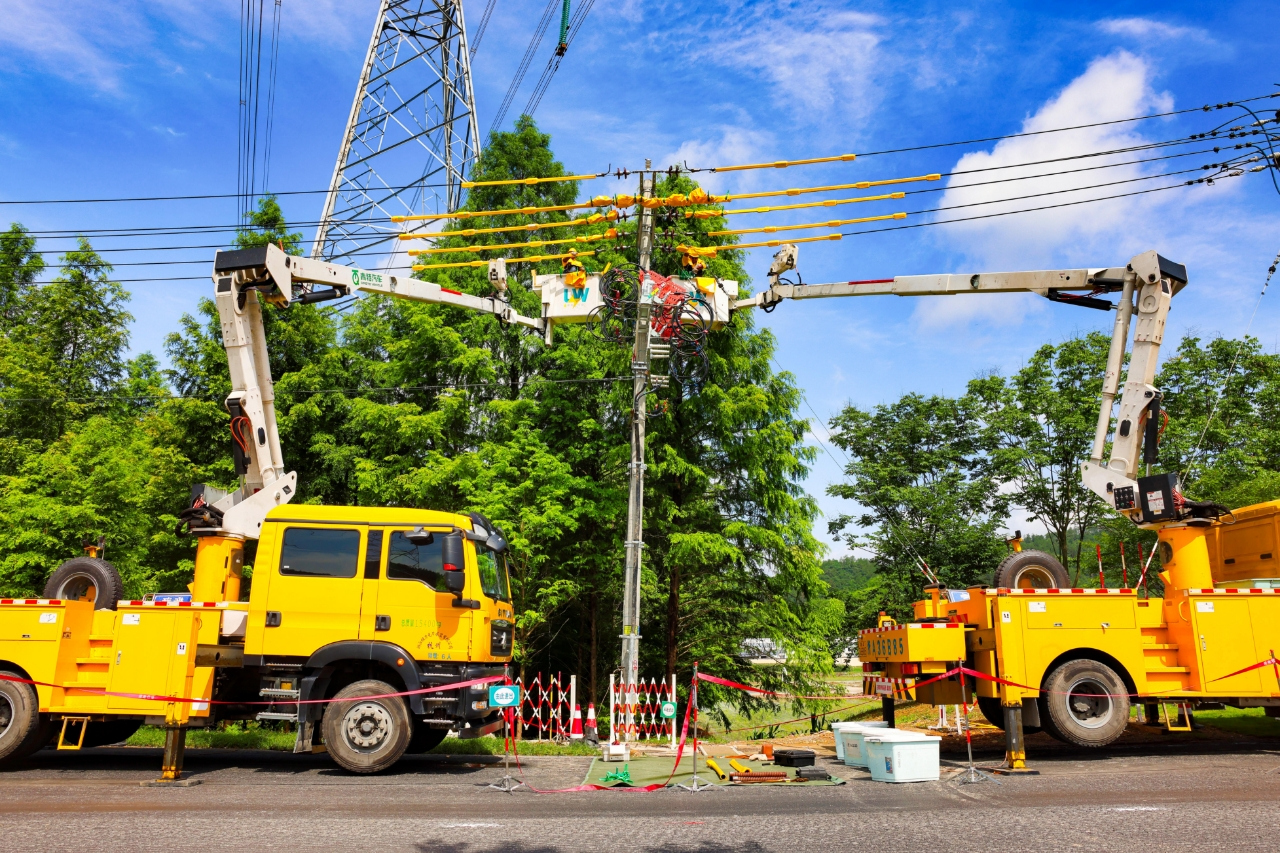

    “这次施工最大的特点就是带电作业与杆上作业的交替配合。”国网杭州市临安区供电公司七级职员陈新君介绍。在带电作业班完成前期工作后,电力工程分公司立即投入低压负荷割接和线路上改下工作。

    吴忱 摄

    随着高温天的到来,国网杭州市临安区供电公司特意准备了防暑降温药品和清凉饮料,确保施工人员的安全健康。

    夜幕降临,施工现场亮起了应急照明灯。晚上10时,当最后一组引流线成功接通,整个团队终于松了一口气。16个小时的连续奋战,换来的是天目山镇又一段架空线路的“完美隐身”。

    后续,国网杭州市临安区供电公司将采用“零点作业”“错峰施工”等方式完成余下3次作业,最大限度减少对居民的影响。同时建立完善重大活动保电长效机制,持续提升供电服务水平,为临安区高质量发展提供更优质的电力保障。
