一年之计在于春。蛇年伊始,浙能集团旗下各重大项目建设如火如荼,为奋战一季度“开门红”添砖加瓦。
“满格”冲刺铸就发展新动能
2月25日14时06分,浙能镇海天然气发电公司燃机搬迁改造项目传来喜讯,项目4号机组首次并网一次成功,机组各系统参数正常,主辅设备运行稳定,为日后实现168小时满负荷试运行奠定有力基础。

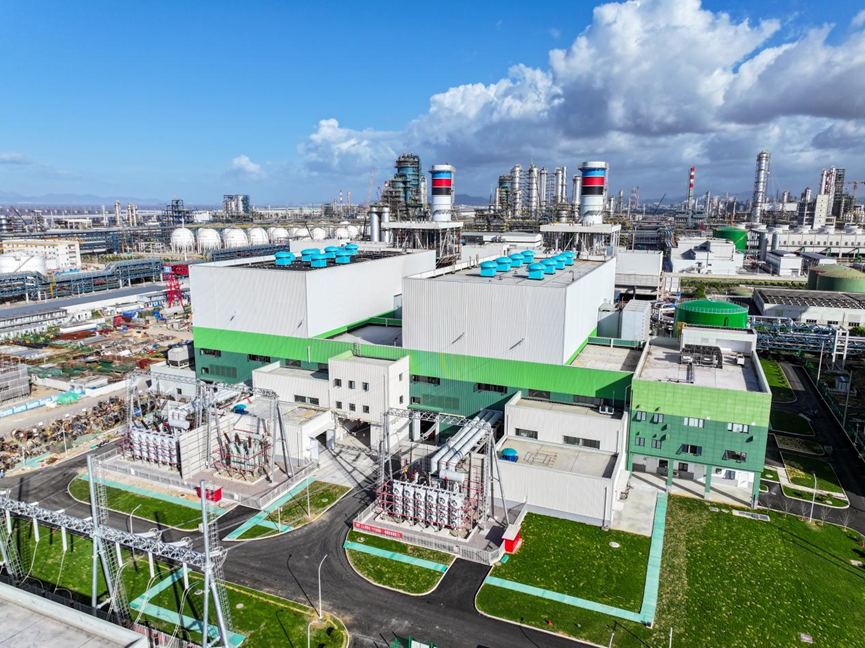

浙能镇海天然气发电公司燃机搬迁改造项目
浙能镇电燃机搬迁改造项目属于浙江省“绿保稳”工程重大项目计划、省扩大有效投资“千项万亿”工程,总投资约23亿。项目建设规模为2套具备一定供热能力的43万千瓦级燃气-蒸汽联合循环发电机组,建成后将积极发挥对电网的支撑性作用与调峰作用,对于优化地区电源结构、提高电网安全稳定水平和供电可靠性以及确保地方园区热网稳定运行具有重大意义。
农历年后复工复产以来,浙能集团各在建项目均迅速“拉满”,7个省“千项万亿”项目复工强度达到100%,其中多个项目正朝着年内投产目标全力以赴打好收官战。
响应浙江经济大省的能源增长需求,浙能嘉兴电厂四期2台100万千瓦煤电机组扩建项目于2023年获省发改委核准,按照一次核准、分机组设计、分机组建设投产。其中,嘉电四期9号机组预计于今年迎峰度夏前并网发电,届时该厂总装机容量将达630万千瓦。经历长久攻坚战及春节“不停工”,该项目9号机组所有大件设备已于日前全部完成现场就位,接下来将迅速推进各附属设备及系统安装、调试工作,确保项目如期投产,在夏季用能高峰来临前为高质量发展注入新动能。
深远海风电扬帆起航
“双碳”背景下能源转型升级加速演进,海上风电发展势头强劲,深远海是未来海风资源开发主战场。在浙江省委、省政府加快打造新型能源体系建设先行省、高质量实施海洋经济倍增行动计划、高水平建设国家清洁能源示范省的重大战略部署下,浙能集团勇挑培育壮大浙江海风产业的重担,坚决擦亮“海上风电看浙江”的金名片。
去年年末,全国首个面向深远海的风电母港——华东深远海风电母港项目在温州洞头正式开工。当前,负责开发建设的省海风公司只争朝夕抓落实,紧盯项目关键节点目标,抓紧抓实主设备招标准备、生产单位竞谈、生产经营模式研究等各项工作,在确保安全和质量的前提下,加快形成实物工作量,推动项目扬帆远航。
华东深远海风电母港项目
据悉,作为浙江首个服务深远海项目的新型功能港,该项目旨在推动浙江深远海风电开发及高端装备制造“三位一体”发展,构建完整的风电装备产业集群。项目分近期和远期建设,近期服务于200万千瓦深远海示范项目,支撑深远海风电项目开发建设;远期将打造七大功能于一体的新型风电母港,计划2030年全面建成。项目建成后,将形成100万吨/年海上风电基础及系泊系统的生产制造能力,300万千瓦/年以上的深远海风电总装保障能力,以及3000万千瓦/年的运维能力,为浙江建设全球先进制造业基地谋篇落子。
“一总部、多基地”打造科技新引擎
“六小龙”的惊艳腾飞,让杭州这座创新活力之城再次受到海内外关注。迎着翻涌的春潮,坐落在杭州白马湖畔南侧的浙能集团白马湖实验室总部基地已初露雏形。近期,该项目顺利完成了所有区块地下室底板浇筑及三幢单体结构封顶,后续将按计划开展大规模主体结构施工以及幕墙安装等专业工程施工。

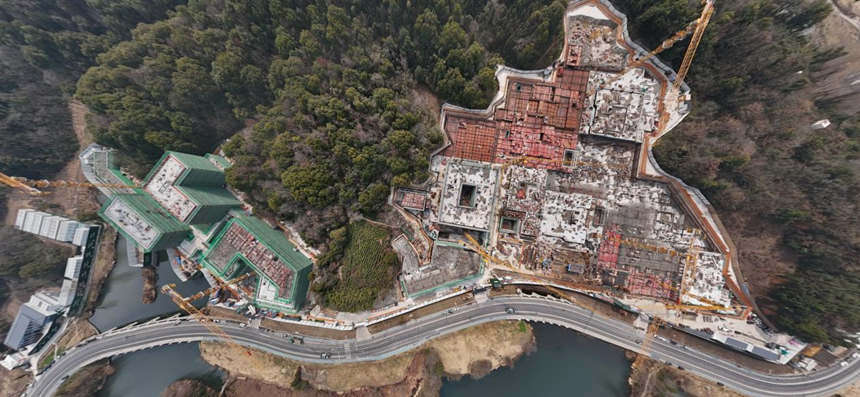

正在兴建的白马湖实验室总部基地项目
作为浙江十大省实验室之一的白马湖实验室,是全国首家、全省唯一一家由能源领域国企领办、高校共建的省实验室。白马湖实验室成立两年多以来,充分发挥企业创新主体作用,联合高校领办了近40项国家级、省级重大研发项目,产出了一系列科创成果,绿色甲醇技术助力杭州亚运会主火炬点燃,氢液化装置入选国家首台(套)产品,单结钙钛矿太阳能电池刷新世界纪录……
白马湖实验室按照“一总部、多基地”的空间布局进行建设。其中,总部基地园区以绿色建筑评级的最高标准设计,通过“多能耦合、因地制宜、深度定制”,规划设计多栋零能耗建筑、超低能耗建筑,打造绿色低碳的园区智慧综合能源供应的示范样板。项目用地面积133.8亩,总建筑面积162950㎡,包含科研综合区和科研配套区两大部分。项目建成后,将围绕可再生能源、氢能与储能、能源清洁低碳利用等科研方向布局,重点满足基础科学研究、小型试验需求,为培育能源领域新质生产力提供重要保障。
